Ikkunaremontti kestää kerros- tai rivitalossa tyypillisesti 1-2 vuorokautta per asunto.
Vaihdamme ikkunat asunto kerrallaan siten, että ikkuna-aukko on avoinna vain hetken, enintään 15 minuuttia. Teemme asunnon sisällä suoritettavat työt kerralla valmiiksi, jotta asentajien ei tarvitse palata asuntoon myöhemmin.
Taloyhtiössä suoritettava ikkunaremontti on aina tapauskohtainen. Siksi myös remontin pituuteen vaikuttavat esimerkiksi taloyhtiön tyyppi (kerros- vai rivitalo) sekä asuntojen ja vaihdettavien ikkunoiden lukumäärä. Lisäksi monessa taloyhtiössä vaihdetaan myös ovet remontin yhteydessä.
Ikkunaremontin kesto rivi- tai kerrostalossa
1. Tarjouspyyntö ja yhteydenotto
Taloyhtiön ikkunaremontti alkaa tarjouspyynnöstä.
Teidän ei tarvitse vielä tietää, minkälaiset ikkunat (ja mahdollisesti ovet) sopisivat taloyhtiönne huoneistoihin ja muihin tiloihin. Taloyhtiössä ei toteuteta ikkunaremontteja usein, joten monella ei ole sellaisen toteuttamisesta kokemusta. Siksi tässä vaiheessa on hyvä kysyä kaikista remonttiin ja tuotteisiin liittyvistä huolista.
Ota yhteyttä verkossa tai tule tutustumaan ikkunavalikoimaan Skaalan showroomeissa.
2. Kartoituskäynti ja mittaus
Yhteydenoton jälkeen sovimme tapaamisen taloyhtiöönne. Lasi-asiantuntijamme auttaa valitsemaan taloonne sopivimmat ikkunat ja mahdollisesti uudet ovet. Vierailun aikana:
- kartoitamme taloyhtiönne tarpeet
- mittaamme ikkuna- ja oviaukot
- arvioimme rakenteet
- kuuntelemme toiveitanne (esim. ikkunoiden sisä- ja ulkovärit, lisävarusteet, energiatehokkuus)
Tässä vaiheessa huomioidaan myös mahdolliset muutokset, kuten aukkojen suurennukset tai muokkaukset, ikkunoiden tai ovien kätisyyksien vaihdot sekä lisäominaisuudet (auringonsuojaus, ääneneristys, turvalasit, älylukot).
3. Tarjous ja päätöksenteko
Kartoituksen perusteella laadimme teille tarjouksen, jossa määritellään:
- ikkunat ja niiden ominaisuudet
- mahdolliset lisävarustelut
- asennuksen sisältö
- mahdolliset lisätyöt
- kokonaishinta
Skaalalaiset ovat lasialan asiantuntijoita eli lasiantuntijoita. Osaamme suositella juuri oikeita ratkaisuja kohteenne ja budjettinne mukaan.
Lue lisää: Ikkunaremontti taloyhtiössä
4. Malliasunto
Toteutamme useimmissa taloyhtiökohteissa malliasunnon ennen urakkaa. Sen avulla varmistamme ikkunoiden tuotantomitat sekä talon rakenteiden vaikutuksen asennukseen ja voimme tarvittaessa tehdä pieniä muutoksia esimerkiksi mittoihin.
Esimerkiksi 21 asunnon remontissa rivitaloon vaihdettiin yhteensä 182 tuotetta, joista ovia oli 74 kappaletta. Samalla vaihdettiin asuntojen pääovet, terassinovet, varastonovet sekä lukitukset. Itse remontti kesti noin viisi viikkoa.
Lue asiakastarina: Rivitalokohteen ikkunaremontti sujui suunnitellusti
5. Ikkunoiden valmistus
Ikkunaremontissa tarvittavat tuotteet valmistetaan mittojen mukaan tehtaallamme Etelä-Pohjanmaalla.
Varsinkin taloyhtiöissä kannattaa aloittaa ikkunaremontin suunnittelu hyvissä ajoin, jos haluatte ajoittaa remontin tiettyyn ajankohtaan. Uusien ikkunoiden asentaminen onnistuu kuitenkin ympäri vuoden, myös talvella.
6. Asennuksen valmistelu
Sovimme tarkan asennuspäivän hyvissä ajoin, jotta taloyhtiön asukkaat osaavat valmistautua ikkunaremonttia varten.
Asentajat suojaavat työskentelytilan ikkunan edustalla. Asukkaiden tehtävänä on varata vaihdettavan ikkunan ympärille noin 1,5 metriä vapaata tilaa, poistaa verhotangot sekä tarvittaessa suojata huoneen pinnat esimerkiksi lakanalla.
Katso videolta, miten taloyhtiön ikkunaremontti etenee.

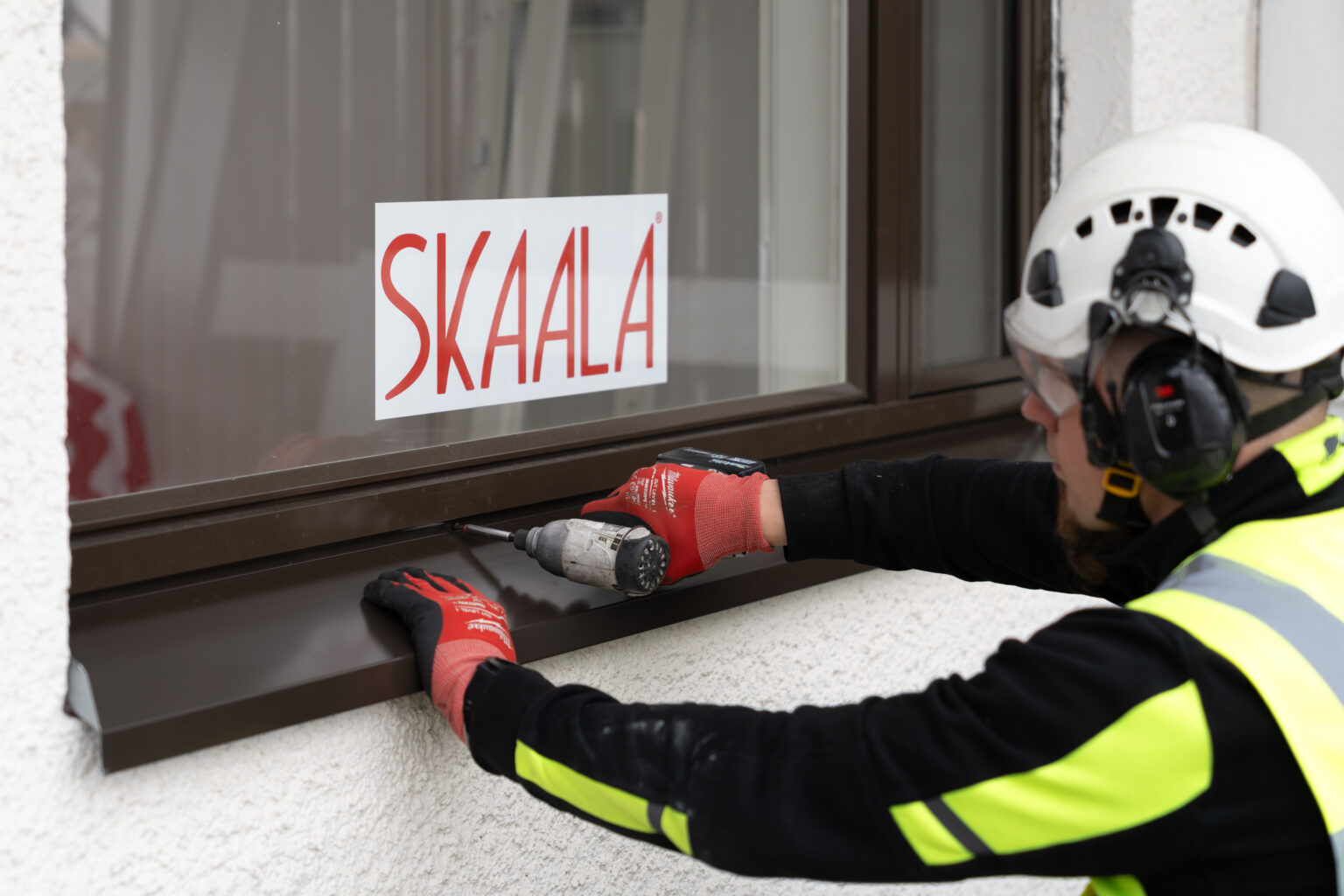

7. Vanhojen ikkunoiden purku ja uusien asennus
Ikkunoiden vaihtaminen vie esimerkiksi kerrostalokohteissa 1-2 päivää per asunto. Uudet ikkunat nostetaan valmiiksi ennen asennusta, jotta asunto on ilman ikkunaa vain hetken ja uusi ikkuna saadaan vaihdettua paikalle, kiinnitettyä ja tiivistettyä mahdollisimman nopeasti.
Ikkuna-aukko on avoinna vain hetken, minkä lisäksi ulkoa tulevaa vetoa ja kylmää voi hillitä sulkemalla asunnon väliovet. Asennustyöt eivät haittaa asukkaiden normaalia elämää, joten kotona oleskelu on mahdollista myös asennuksen ajan.
Katso video: Taloyhtiön ikkunaremontti
8. Viimeistelytyöt ja jatkotoimenpiteet
Kun ikkunat ja ovet on asennettu, jäljellä on vielä rakennuksen ulkopuolella tehtävät listoitukset ja pellitykset, tiiveyden ja toimivuuden tarkistus sekä muut asunnon ulkopuolella suoritettavat työt.
Teemme asukkaille asiakastyytyväisyyskyselyn projektin jälkeen ja käsittelemme mahdolliset reklamaatiot, jos sellaisia ilmenee.
Uudet ovet taloyhtiöön
Moni taloyhtiö uusii myös vanhat ovet ikkunaremontin yhteydessä. Samalla on mahdollista päivittää ovien lukitukset nykyaikaisiin älylukkoihin sekä parantaa rakennuksen energiatehokkuutta ja käyttömukavuutta.
Ovien valinnassa huomioidaan myös kohteen erikoisvaatimukset esimerkiksi paloturvallisuuden tai ääneneristävyyden osalta.
Ota yhteyttä ja pyydä tarjous kerros- tai rivitalon ikkunaremontista
Taloyhtiön ikkunaremonttiin liittyy paljon kysymyksiä. Onneksi kenenkään taloyhtiön hallituksessa ei tarvitse olla ikkunoiden ja remontoinnin asiantuntija.
Skaalan lasiantuntijat ovat apunasi ja neuvovat ikkunaremontin jokaisessa vaiheessa. Kartoitamme kohteesi tarpeet, kuuntelemme toiveitanne ja suosittelemme sopivimmat tuotteet taloyhtiönne ikkunaremonttiin.
